台電預計耗資近600億元建置水力發電廠,將在德基水庫與谷關水庫之間,開挖隧道及地下機房,昨(10)日召開專案小組第三次初審會議。環團質疑,大甲溪地質脆弱,開挖加上土方堆置,將成「不定時炸彈」,且涉及原住民保留地爭議。專案小組最終決議「建議通過」,全案將送環評大會審查,但要求台電須針對極端氣候複合災害、生態監測及保安林補償等項目補件說明。
.jpg)
台電砸近 600 億元建抽蓄水力發電廠,總工期 10 年
為因應再生能源政策、解決太陽能及風力等能源不穩定問題,台電預計於台中大甲德基水庫、谷關水庫之間,新建「大甲溪光明抽蓄水力發電計畫」(以下簡稱「光明計畫」),本案無須新建水庫,只需要建立抽蓄水路及地下發電機組,中間開挖約10.6公里的頭水隧道,並設置4部抽蓄機組,總裝置容量約 610MW,預估每年可提供約 7.7 億度的電量調節能力,總工期預計為 10 年,使用年限可達 50 年。
因本案施工期間,將以鑽炸工法搭配機械開挖山體,預計將產生 192 萬立方公尺的剩餘土石方(壓實方),設有橫坑及 5 處土石堆置場,面積約 28.1 公頃,分布於大甲溪兩岸。而整件開發案不僅土石堆置場址受質疑,鑽炸山體也讓專家憂心忡忡。
爭議一:近 200 萬土石方堆置大甲溪兩岸,極端氣候下將成「不定時炸彈」?
本案於去(2025)年 8 月已進行環評專案小組第二次初審會議,當時環評委員認為,案場位於山崩與地滑地質敏感地區,並質疑開發之合理與必要性,決議補件再審,昨日為第三次初審會議。
「這次開發風險非常大!」淨竹文教基金會董事長林聖崇在會中直言,大甲溪流域歷經九二一地震地質鬆動,2004 年敏督利颱風(七二水災)更造成河床瞬間抬升 30 至 50 公尺。他擔憂將近 200 萬方的土石堆置在河岸,面對近年動輒百年頻率的豪雨與地震,恐釀成土石流沖入河道,不僅威脅下游安全,更會加劇谷關水庫的淤積,縮短水庫壽命。
台灣生態學會顧問暨臺灣水資源保育聯盟學術委員張豐年指出,大甲溪流域歷經天災地震,已面臨嚴重的土石淤積與山體崩塌威脅,若光明計畫再鑽炸山體,將影響脆弱地質。
.jpg)
爭議點二:犧牲 18 公頃保安林,生態補償能否換回森林功能?
為了騰出空間堆置開發的剩餘土石方,本計畫預計將移除約1萬 1570株樹木,影響面積達 18 公頃的保安林。大地心環境關懷協會執行長徐宛鈴指出,保安林本有涵養水源、鞏固土砂功能,一旦砍除不僅地質、水源受影響,原有生態也將受侵擾。
台灣蠻野心足生態協會研究員洪碩辰也質疑,台電聲稱抽蓄水力成本低,每度約 3 元,但不含抽水費,且還未計算大規模開挖對山林棲地、地質穩定性及河川生態造成的外部成本,認為該計畫缺乏合理性與必要性。
爭議三:開發地涉原民傳統領域,卻未取得部落同意
光明計畫的開發範圍位於台中市和平區,涉及泰雅族哈崙台部落的傳統領域,應取得部落同意,但和平區公所片面認定「不需要」進行部落諮商,成為程序正義上的最大爭點。
環境權保障基金會專職律師顏士程則表示,負責認定「關係部落」的和平區區公所,並沒有考量到本件開發案坐落在部落傳統領域土地上,依《原基法》應與部落進行諮商並取得同意,「區公所單方面認為不需要,顯然過度簡化部落跟土地之間的關係、忽視部落意見。」
哈崙台部落會議主席尤繞.歐賓(Yuraw Opin)表示,計劃內容已涵蓋部落領域,他曾詢問原民會,對方表示區公所行政處分有問題,「是區公所違法。」他表示,目前已提起訴願。
台電:無安全疑慮,訴願決定前,不會在哈崙台傳統領域內動工
台電回應,針對地質、鑽炸工法及土堆場的安全疑慮,已尋求專家意見,認為光明計畫屬質地堅硬的岩盤,九二一地震並未影響該岩盤,開發案無相關地質風險。另外,台電已在鄰近青山、谷關電廠等設施中有鑽炸工法的經驗,因此可以佐證本區域沒有地質條件的疑慮。
台電亦承諾,將依「開發行為使用保安林地之綠覆補償原則」,以1:1或1.5倍比例進行異地或現地補植,補植數量將大於移除數量;補植樹種將避開黑熊喜愛的果實樹種(如殼斗科),以免吸引黑熊靠近工區造成人熊衝突,並承諾營運期間每 2 年進行一次自然度監測,持續 6 年。
針對部落諮商同意權行使,台電對此回應,施工範圍確實有落在哈崙台部落遷徙範圍內,但目前該部落已在谷關一帶,施工地離現今居住範圍 4.2 公里以上,不至於對民間文化資產造成影響,現在已經加強與利害關係人的溝通;台電允諾施工前將依法完成應有程序,且於訴願決定前,不會在哈崙台傳統領域內動工。
支持方:增加工作機會、回饋部落、替代火力發電
第三次初審會議歷時 3 小時,發言民眾有 18 位。同在光明計畫範圍內的佳陽部落主席張守宏表示,希望藉由這次機會,可以有安全通行的道路。另一計畫範圍內的部落─松鶴社區發展協會理事長黃志祥指出,光明計畫是可增加工作機會,希望未來回饋金可以回饋部落建設。
環委:土方堆置場地點評估,未能反應極端氣候效應
環評委員江鴻龍質疑本案對整體電力系統的幫助有限,600 億元建立電廠卻只供應 1% 用電,且本案位址曾受天災影響、地基脆弱,歷經多年修復才完成,整體仍須謹慎思考。

委員吳義林表示,近年多有累積降雨量超過 2000 公釐的情形,山坡已是飽水位,任何地震一來,都會產生嚴重影響。即使開發單位有計算 200 年頻率洪水位(意即 200 年一遇洪水等級),但5 處土堆場的堆置高程離洪水位不到 10 公尺的就有 4 個,如果再計算河流沖刷效應,只要經過 2 至 3 次的沖刷,至少有 2個以上的土堆場無法撐過 50 年,他認為,「評估都不夠極端」。
.jpg)
環委:保安林移補植計畫,效果需監測
林保署表示,本案在環境監測計劃只有辦理水庫水質監測,但有大面積補植工作,應釐清說明施工前後、營運階段的生態變化,如果有擾動陸域生態的情形,營運期間也應辦理陸域生態監測。
委員蘇淑娟建議,應針對德基水庫和谷關水庫的狀態進行細緻分析,釐清是否經得起鑽炸工程,此外,應納入林保署意見,監測保安林的機能恢復狀況,而非僅僅植樹而已。

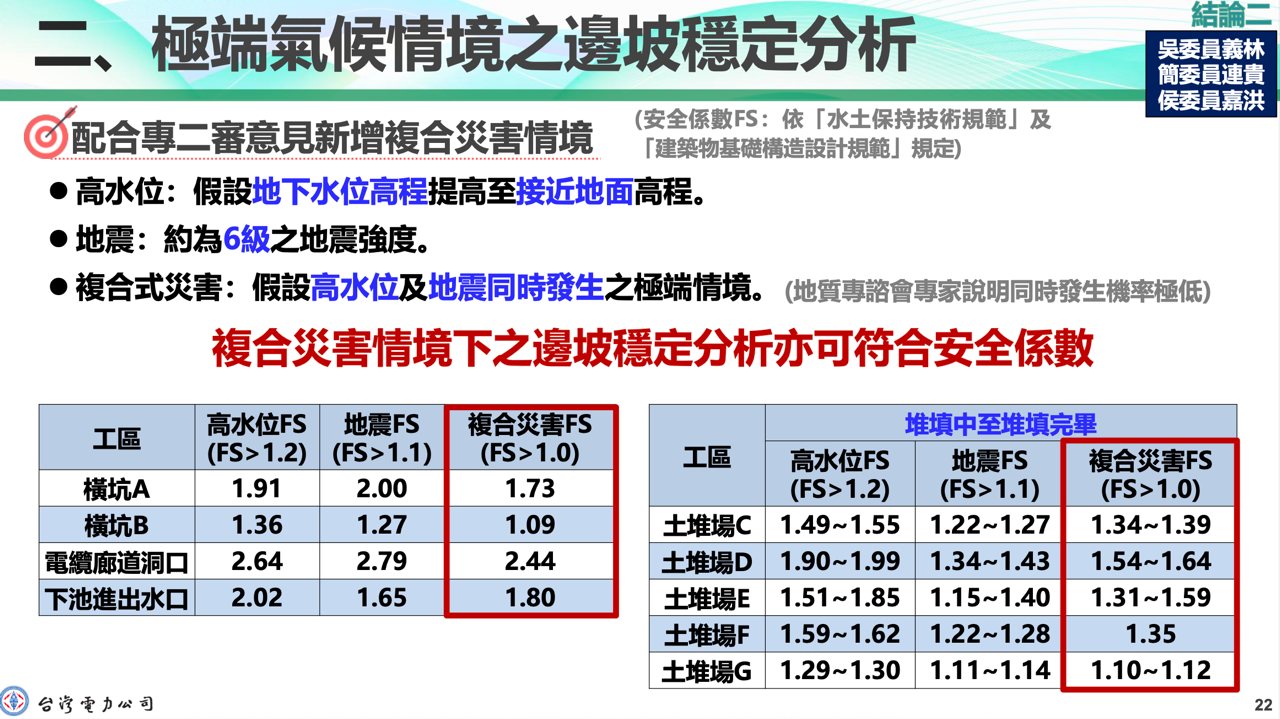

委員劉小蘭則質疑,保安林的移補植計畫、新樹木運送如何做?關乎一萬多顆樹,計畫都尚未說明,此外,大車行駛,可能對台8線產生安全疑慮。委員江右君表示,複合災害的邊坡穩定分析中,複合災害的安全係數估算應比單一災害低,但部分數字反而增加,估算上可能存在問題。
.jpg)
初審通過,將送環評大會,環團:深表遺憾
經過來回討論,環委建議「通過本案」,但須增設即時監測和預警系統,並增加水域生態動植物衝擊分析。全案將送環評大會,台電應於 2026 年 5 月 31 日前補充、修正環境影響評估報告書初稿送環境部。
針對本案通過,環團表示「深表遺憾」,批評台電未確實評估生態環境地質等影響,卻遭環委放水、匆匆過關。林聖崇認為,本計畫5個土堆場中,有3個面積超過5公頃,卻未能單獨檢視審查,建議應獨立環評,或進入二階環評,勿讓光明計畫草率通過。
環境權保障基金會則呼籲,請開發單位依法落實部落諮商同意;尤繞.歐賓則表示,部落將積極表達訴求,族人應受《原基法》保障。
